Kerncentrale
Doel
Voor het vervangen van 2 stoomgeneratoren moesten er in het dak van de koepel 2 sparingen gemaakt worden van 5.5 x 5.5 meter met een betondikte van 90 cm.

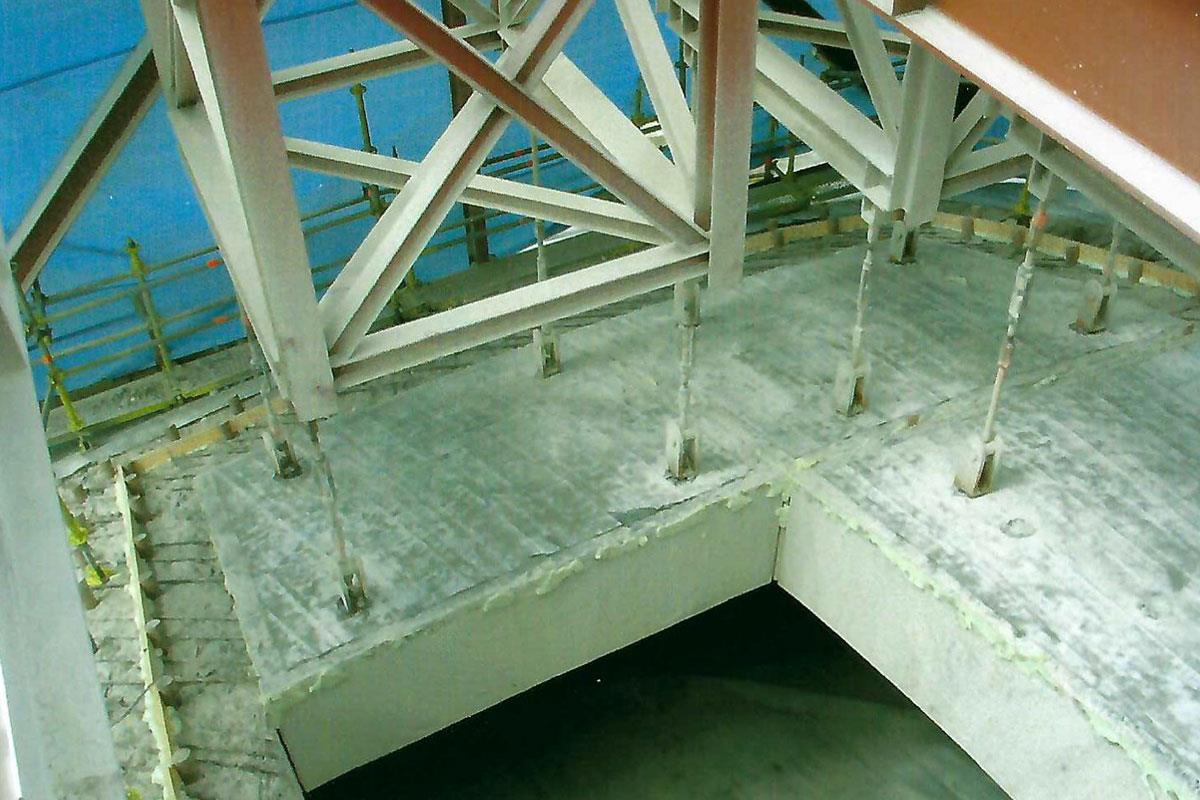

Op het dak was een opvangconstructie geplaatst waarin de gezaagde blokken met trekstangen werden verankerd. Hiervoor zijn 54 gaten geboord van ø 80 mm. Elke sparing werd in 4 blokken gekabeld, gewicht per blok was plm. 17.000 kg. Ze werden met een mammoetkraan verwijderd, inclusief de opvangconstructie.
De maximale werktijd voor het gehele werk was gepland voor 120 uur. Wij hebben dit werk, samen met 3 Belgische collega bedrijven, uitgevoerd in 69 uur.
